Przewodnik techniczny · audyt powierzchni biurowej

Jak sprawdzić biuro przed wynajęciem?

Metoda weryfikacji, wartości referencyjne i sygnały ostrzegawcze dla każdej instalacji.

Oględziny pokazują wykończenie. Nie pokazują, na ile osób zaprojektowano wentylację, jaką moc przydzielono powierzchni, jak zmierzono metraż, jakie obciążenie przeniesie strop ani które prace wykona wyłącznie serwis budynku. Ten przewodnik prowadzi przez pełny audyt techniczny lokalu: od dokumentów i parametrów budynku, przez wszystkie branże instalacyjne, po stan przekazania, ograniczenia realizacyjne i budżet wejścia.

Pusta powierzchnia biurowa przed oceną techniczną i aranżacją
Powierzchnię ocenia się parametrami, nie wrażeniem.Na etapie wyboru lokalu można jeszcze zweryfikować dane, zażądać uzupełnienia dokumentacji i przenieść część zakresu na właściciela. Po podpisaniu umowy zostaje już tylko projekt i budżet.

Definicja i zakres

Audyt techniczny to weryfikacja parametrów, a nie oględziny lokalu

Celem nie jest ocena, czy biuro ładnie wygląda, tylko ustalenie, czy jego wymierzalne parametry obsłużą program firmy i jaki zakres prac trzeba wykonać, żeby to osiągnąć.

Odpowiedź w skrócie

Audyt techniczny powierzchni biurowej, nazywany też technicznym due diligence, to uporządkowane sprawdzenie budynku i lokalu w sześciu obszarach: geometrii i chłonności powierzchni, parametrów instalacji (wentylacja, chłodzenie, elektryka, teletechnika), wymagań bezpieczeństwa pożarowego, stanu przekazania i zakresu prac właściciela, ograniczeń realizacyjnych narzucanych przez zarządcę oraz kosztów eksploatacji. Każdy obszar kończy się jedną z trzech odpowiedzi: parametr potwierdzony, parametr do uzupełnienia przed podpisaniem, parametr dyskwalifikujący lokal.

Różnica wobec zwykłego oglądania lokalu jest prosta. Oględziny odpowiadają na pytanie „czy to biuro nam się podoba”. Audyt techniczny odpowiada na pytanie „czy to, co obiecuje oferta, da się potwierdzić dokumentem, pomiarem albo oświadczeniem właściciela”. Pierwsze pytanie da się zamknąć w godzinę. Drugie wymaga danych, których w folderze marketingowym nie ma.

Masz jeszcze kilka lokalizacji na stole? Jeżeli dopiero porównujesz lokalizację, dojazd zespołu, potrzebny metraż i warunki najmu, zobacz jak wybrać biuro dla firmy. Audyt techniczny zaczyna się później — gdy na stole są już konkretne lokale i trzeba potwierdzić, czy powierzchnia rzeczywiście obsłuży potrzeby firmy.

Trzy poziomy sprawdzenia

Poziom 1 · lista wstępna

Wstępna ocena lokalu

Rzut, metraż i sposób pomiaru, klasa budynku, deklarowane parametry z karty technicznej. Kilka godzin na lokal.

Poziom 2 · krótka lista

Układ i instalacje

Chłonność sprawdzona na rzucie, wizja lokalna z branżystami, dokumentacja powykonawcza, wytyczne zarządcy.

Poziom 3 · przed umową

Warunki i budżet

Zakres prac właściciela, stan przekazania, harmonogram, budżet fit-outu i lista zobowiązań wpisanych do umowy.

Korzyść: im więcej parametrów zamkniesz przed podpisaniem umowy, tym więcej z nich może zostać wycenionych, wynegocjowanych albo przeniesionych do zakresu właściciela, zamiast pojawić się jako dodatkowy koszt już po rozpoczęciu projektu.

Podział ról

Kto powinien sprawdzić biuro i za jaką część odpowiada

Jedna osoba nie zweryfikuje wszystkiego. Warto wiedzieć, którą kompetencję trzeba mieć na pokładzie na którym etapie i kto podpisuje się pod jakim wnioskiem.

RolaCo sprawdzaKiedy jest potrzebna
Doradca najemcyrynek, warunki komercyjne, wkład właściciela, porównanie ofertod listy wstępnej
Architekt wnętrzchłonność, test fit, program funkcjonalny, kolizje z układemkrótka lista
Projektant instalacjiwentylacja, chłodzenie, elektryka, teletechnika, rezerwy i możliwość przebudowykrótka lista
Rzeczoznawca ppoż.strefy, drogi ewakuacji, wymagania dla przegród, zakres uzgodnieńprzed zamknięciem układu
Kierownik projektuharmonogram, logistyka, procedury zarządcy, budżet i ryzyka realizacjiprzed podpisaniem umowy
Dział IT firmywymagania serwerowni, operatorzy, redundancja, sieć i AVkrótka lista
BHP i administracjaliczba osób, zaplecze socjalne, magazyny, wymagania stanowiskowena etapie programu

Najczęstszy błąd organizacyjny polega na tym, że architekt wchodzi do procesu późno, a projektant instalacji dopiero po podpisaniu umowy. Wtedy ograniczenia wentylacji, mocy czy ppoż. ujawniają się w momencie, w którym nie da się już ich zamienić na argument negocjacyjny.

Sekwencja procesu

Co musi być potwierdzone na którym etapie negocjacji

Nie wszystko trzeba wiedzieć od razu. Ale każdy etap ma zestaw danych, bez których przejście dalej oznacza już przyjmowanie ryzyka na siebie.

  1. Lista wstępna

    Metraż i sposób pomiaru, rzut, klasa budynku, deklarowane parametry wentylacji i mocy, dostępność powierzchni w czasie, orientacyjna opłata eksploatacyjna.

  2. Krótka lista

    Test fit, czyli sprawdzenie programu na rzeczywistym rzucie, wizja lokalna z branżystami, dokumentacja powykonawcza, wytyczne fit-out zarządcy, wstępny budżet przygotowania.

  3. Uzgodnienie warunków najmu

    Stan przekazania, zakres prac właściciela, wkład w przygotowanie powierzchni, terminy, rezerwy instalacyjne potwierdzone na piśmie.

  4. Umowa najmu

    Załącznik ze stanem przekazania, protokół zdawczo-odbiorczy, procedura zatwierdzania projektu, lista obowiązkowych serwisantów, zasady odbiorów i przywrócenia powierzchni po zakończeniu najmu (make good).

Zasada praktyczna: parametr, którego nie da się potwierdzić przed podpisaniem umowy, powinien trafić do dokumentów najmu jako zobowiązanie właściciela z terminem i skutkiem niedotrzymania. Ustne zapewnienie zarządcy nie jest potwierdzeniem parametru.

Zanim lokal trafi na krótką listę

O jakie dokumenty poprosić właściciela i zarządcę

Rzut z naniesionymi biurkami pokazuje tylko pomysł poprzedniego użytkownika. Do oceny potrzebujesz danych o budynku, instalacjach i zasadach prowadzenia prac.

Poniższy pakiet wystarcza, żeby zweryfikować najważniejsze ograniczenia bez wchodzenia w pełny audyt. Jeżeli właściciel nie może przekazać części danych, warto od razu ustalić, kto i w jakim terminie je potwierdzi.

Dokument lub informacjaPo co jest potrzebnaCo może ujawnić
Rzut powierzchni w skali, z siatką słupówchłonność, układ, moduł elewacjiograniczenia podziału, udział komunikacji, trudne narożniki
Certyfikat pomiaru powierzchniweryfikacja metrażu i współczynnika części wspólnychróżnicę między powierzchnią użytkową a rozliczaną
Karta techniczna budynkudeklarowane parametry instalacjiprojektowe obłożenie, moc, wysokość, obciążenie stropu
Wytyczne fit-out zarządcyzasady przebudowy i odbiorówobowiązkowych serwisantów, procedury, ograniczenia godzinowe
Dokumentacja powykonawcza instalacjiocena stanu istniejącegorzeczywiste trasy, urządzenia, zakres możliwy do zachowania
Protokoły przeglądów i pomiarówwiek i kondycja urządzeńzbliżający się koniec życia central, agregatów, rozdzielni
Scenariusz pożarowy i plan ewakuacjiocena możliwego podziału pomieszczeńzakres zmian czujek, tryskaczy, drzwi i przegród
Świadectwo charakterystyki energetycznejkoszty eksploatacji i raportowanie ESGrzeczywistą efektywność budynku
Budżet opłaty eksploatacyjnej z dwóch latrealny koszt utrzymaniatempo wzrostu i pozycje jednorazowe
Opis stanu przekazaniapodział odpowiedzialnościprace, które pozornie „są w lokalu”, ale nie są w zakresie właściciela

Korzyść: dobra dokumentacja skraca drogę od oglądania do wiarygodnej decyzji. Zamiast dopisywać duże rezerwy „na nieznane”, można wycenić rzeczywisty zakres prac.

Rzut piętra używany do analizy układu funkcjonalnego biura
Metraż z oferty nie mówi, ile firmy zmieści się w środku.Geometria rzutu, rdzeń, siatka słupów, piony i drogi komunikacji sprawiają, że dwa lokale o tej samej powierzchni mają różną wartość użytkową.

Faza 2Budynek

Punkt wyjścia

Klasa budynku to skrót, a nie parametr — sprawdź, co za nim stoi

Podział na klasy A, B i C nie ma w Polsce jednej definicji ustawowej. To zestaw cech rynkowych, który trzeba rozłożyć na konkretne, sprawdzalne wartości.

W praktyce rynkowej mówi się o klasie A wtedy, gdy budynek łączy dobrą lokalizację i dojazd, nowoczesne instalacje z możliwością indywidualnej regulacji, wysokość netto pozwalającą na komfortowy fit-out, zasilanie rezerwowe, ochronę i kontrolę dostępu 24/7, certyfikat środowiskowy oraz sprawne zarządzanie. Kluczowe pytanie brzmi jednak nie „jaka klasa”, tylko „z którego roku pochodzą instalacje i kiedy były modernizowane”.

CechaCo realnie sprawdzićTypowy sygnał ostrzegawczy
Wiek instalacjirok montażu central, agregatów, rozdzielni i UPSurządzenia powyżej 15–20 lat bez modernizacji
Regulacja indywidualnaliczba stref temperaturowych na piętrojedna strefa na całą kondygnację
Zasilanie rezerwoweczy obejmuje powierzchnie najemcy, czy tylko części wspólneagregat wyłącznie dla wind i ppoż.
Wysokość nettopomiar od podłogi do sufitu podwieszanegoponiżej 2,60 m przy planowanych ściankach do sufitu
Windyliczba, udźwig, czas oczekiwania w szczyciebrak analizy ruchu przy pełnym wynajęciu budynku
Zarządzanieczas reakcji serwisu, historia awarii, plan capexubrak planu wymiany urządzeń przy budynku 15+

Korzyść: budynek klasy B po rzetelnej modernizacji instalacji bywa dla najemcy lepszym wyborem niż formalnie wyżej klasyfikowany obiekt z urządzeniami u kresu życia. Decyduje stan i rezerwa, nie etykieta z oferty.

Metraż

Sprawdź, według jakiego standardu zmierzono powierzchnię, za którą zapłacisz

Ta sama fizyczna przestrzeń może mieć kilka różnych metraży, zależnie od przyjętej metody pomiaru i sposobu doliczania części wspólnych.

Na polskim rynku biurowym najczęściej stosuje się standardy BOMA oraz IPMS, rzadziej pomiar według PN-ISO 9836. Różnią się tym, co wlicza się do powierzchni, jak traktuje się słupy, wnęki, ściany zewnętrzne i pomieszczenia techniczne. Umowa najmu odnosi się zwykle do powierzchni brutto najmu, czyli powierzchni użytkowej lokalu powiększonej o udział w częściach wspólnych budynku.

Co ustalić

Standard pomiaru (BOMA, IPMS, PN-ISO 9836), rok wykonania pomiaru i jego autora.

Wartość referencyjna

Współczynnik części wspólnych na rynku warszawskim mieści się zwykle w przedziale 3–8%, najczęściej 4–6%. Wyższy wymaga wyjaśnienia.

Sygnał ostrzegawczy

Brak certyfikatu pomiaru, współczynnik podany bez wskazania podstawy albo pomiar starszy niż ostatnia przebudowa części wspólnych.

Przy powierzchni 723 m² każdy punkt procentowy różnicy we współczynniku to około 7 m² rozliczanej powierzchni. Przez pięcioletni okres najmu to realna pozycja w budżecie, a jednocześnie jedna z najłatwiejszych do sprawdzenia jeszcze przed negocjacjami.

Test podczas wizyty

  • Poproś o rzut z zaznaczoną linią pomiaru i porównaj go z rzutem architektonicznym.
  • Sprawdź, czy pomieszczenia techniczne wewnątrz lokalu są wliczone do powierzchni najmu.
  • Zapytaj, czy powierzchnia była mierzona ponownie po ostatniej przebudowie rdzenia.

Konstrukcja i geometria

Siatka słupów, moduł elewacji i nośność stropu decydują o tym, co da się zaprojektować

To parametry, których nie da się zmienić żadnym budżetem. Warto je poznać zanim powstanie pierwszy szkic układu.

Moduł elewacji wyznacza minimalną szerokość każdego pomieszczenia przy oknie, bo ścianka działowa może trafić tylko w słupek fasady. Przy module 1,35 m gabinet ma szerokość 2,70 m lub 4,05 m — nic pomiędzy. Przy module 1,50 m odpowiednio 3,00 m lub 4,50 m. Ta jedna liczba przesądza, ile gabinetów i sal zmieści się przy świetle dziennym.

Typowy moduł elewacji

1,35lub 1,50 m

Wyznacza możliwe szerokości gabinetów i sal.

Typowa siatka słupów

8,1× 8,1 m

Wielokrotność modułu. Gęstsza siatka ogranicza układ open space.

Głębokość traktu

6–9m od fasady do rdzenia

Powyżej tego zakresu rośnie udział stref bez światła dziennego.

Obciążenie użytkowe stropu

Dla powierzchni biurowych przyjmuje się kategorię użytkową B według norm projektowania konstrukcji. W praktyce rynkowej deklaruje się 2,5–3,0 kN/m² obciążenia użytkowego oraz osobno ok. 1,0 kN/m² rezerwy na ścianki działowe. Problem pojawia się przy funkcjach nietypowych.

FunkcjaNa co zwrócić uwagę
Archiwum, regały przesuwneobciążenie wielokrotnie wyższe niż biurowe, zwykle wymaga wskazania konkretnej strefy przez konstruktora
Serwerowniaobciążenie skupione pod szafami plus masa UPS i baterii
Sejfy, magazyny, sprzęt technicznylokalizacja musi być uzgodniona, nie może wynikać wyłącznie z układu funkcjonalnego
Ścianki pełne do stropuzużywają rezerwę przewidzianą na ścianki działowe
Zieleń, duże donice, ściany wodneobciążenie punktowe i wymagania wodne poza standardem

Test podczas wizyty

  • Policz moduły elewacji między słupami i przelicz je na możliwe szerokości gabinetów.
  • Zmierz odległość od fasady do rdzenia w najgłębszym miejscu.
  • Sprawdź, gdzie kończy się strefa światła dziennego przy planowanej głębokości sal.

Chłonność powierzchni

Ile metrów potrzebuje firma i czy jej program mieści się na tym rzucie

Nie podpisuj 700 m², bo wcześniej firma zajmowała 700 m². Najpierw ustal program, potem sprawdź go na konkretnej geometrii.

Dla firmy zatrudniającej 75 osób z mieszanym modelem pracy pełny program potrzebuje około 723 m², czyli 9,6 m² na osobę. W tej powierzchni mieszczą się stanowiska pracy, gabinety i pokoje zespołowe, 22 miejsca spotkań, 8 miejsc cichej pracy, kuchnia, komunikacja i zaplecze techniczne. Samo „75 biurek” byłoby więc błędnym punktem odniesienia.

WskaźnikZakres spotykany w praktyceCo go przesuwa
Powierzchnia na osobę8–12 m² programu ogółemudział pracy zdalnej, liczba gabinetów, wielkość zaplecza
Wskaźnik współdzielenia biurekod 1,0 do ok. 0,6 biurka na osobępolityka obecności i przewidywalność obłożenia
Udział miejsc spotkańrosnący przy modelu hybrydowymliczba spotkań zdalnych i wielkość zespołów
Udział komunikacjizależny od geometrii, nie od decyzji projektowejrdzeń, głębokość traktu, liczba wyjść ewakuacyjnych

Co na rzucie powinno od razu wzbudzić uwagę

Cecha powierzchniMożliwa konsekwencja
Bardzo głęboki trakttrudniejsze doświetlenie stanowisk i większa powierzchnia komunikacji
Gęsta siatka słupówmniej swobody w ustawieniu stanowisk i przegród
Rdzeń dzielący lokalwiększy udział korytarzy i rozerwana komunikacja między zespołami
Mało modułów elewacjimniej możliwości tworzenia gabinetów i sal przy świetle dziennym
Nietypowe piony instalacyjneograniczenia lokalizacji kuchni i punktów wodnych
Niska wysokość nettotrudniejsze prowadzenie nowych kanałów i instalacji

Jeżeli lokal jest o 5–10% większy, ale dzięki geometrii pozwala zmieścić cały program bez kompromisów, bywa lepszym wyborem niż mniejsza powierzchnia o pozornie niższym czynszu. Porównanie ma sens dopiero wtedy, gdy każdemu lokalowi przyłoży się ten sam program.

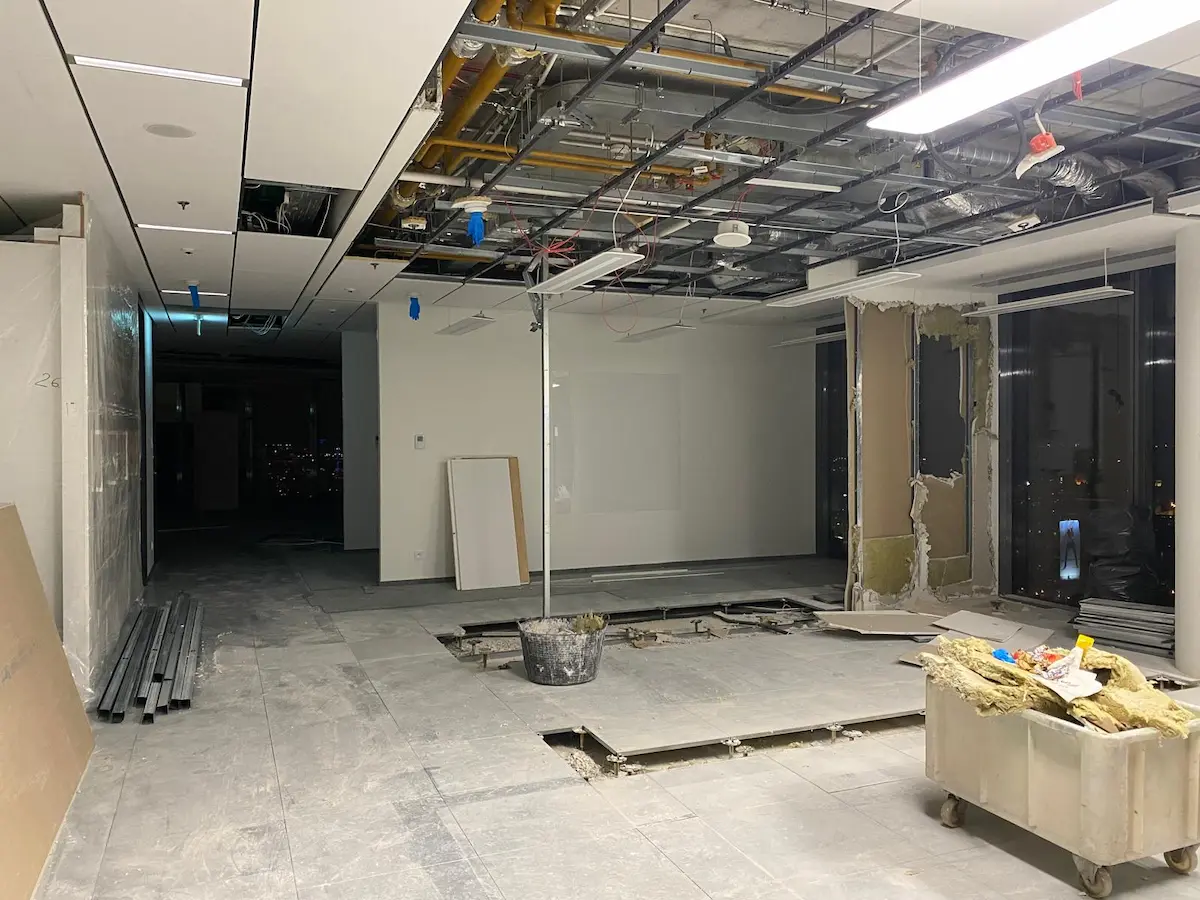

Instalacje budynkowe nad sufitem w przestrzeni biurowej
To, czego nie widać po wejściu do lokalu, najmocniej wpływa na zakres prac.
Sufit biurowy z elementami instalacji bezpieczeństwa pożarowego
Zmiana układu pomieszczeń zawsze pociąga za sobą zmianę instalacji w suficie.

Faza 3Instalacje

Powietrze

Biuro może mieścić 75 osób na rzucie i nie obsłużyć ich instalacyjnie

Najczęstszy błąd to policzenie stanowisk bez sprawdzenia, dla ilu osób i jakiego podziału zaprojektowano nawiew świeżego powietrza.

Podstawa

Warunki techniczne wraz z przywołaną normą PN-83/B-03430/Az3 określają minimalny strumień powietrza w pomieszczeniach przeznaczonych na stały pobyt ludzi. Kategorie jakości powietrza wewnętrznego opisuje PN-EN 16798-1.

Wartość referencyjna

Minimum to 20 m³/h na osobę. Nowoczesne budynki biurowe deklarują zwykle 30–35 m³/h na osobę, przy projektowym obłożeniu rzędu jednej osoby na 8–10 m² powierzchni.

Sygnał ostrzegawczy

Deklaracja podana wyłącznie „na m²” bez wskazania projektowej liczby osób, brak możliwości doważenia stref, brak dokumentacji powykonawczej wentylacji.

Do tego dochodzą wymagania bhp dotyczące samego pomieszczenia pracy: przepisy przewidują co najmniej 13 m³ wolnej objętości i 2 m² wolnej powierzchni podłogi na jednego pracownika, przy określonej minimalnej wysokości pomieszczenia. Przy gęstych układach open space i niskich sufitach ten warunek potrafi ograniczyć liczbę stanowisk bardziej niż sam metraż.

Cztery pytania, które zamykają temat wentylacji

  1. Obłożenie projektowe

    Dla ilu osób zaprojektowano instalację na tej kondygnacji i ile z tego przypada na Wasz lokal.

  2. Podział na strefy

    Czy nowe pomieszczenia można podłączyć do istniejących stref bez przebudowy kanałów.

  3. Sale spotkań

    Czy pomieszczenia o dużej chwilowej frekwencji mają osobną regulację i wystarczający nawiew.

  4. Praca po godzinach

    Czy wentylacja działa poza standardowymi godzinami, na jakich zasadach i w jakim koszcie.

Test podczas wizyty

  • Zmierz stężenie CO₂ w zajętej sali konferencyjnej po 30–40 minutach spotkania. Wartości utrzymujące się wyraźnie powyżej 1000 ppm wskazują na niedobór świeżego powietrza.
  • Policz nawiewniki na rzucie i porównaj ich rozmieszczenie z planowanym podziałem na pomieszczenia.
  • Sprawdź, czy nad sufitem są przepustnice regulacyjne i czy jest do nich dostęp serwisowy.

Korzyść: jeżeli niedobór wydajności zostanie wykryty przed najmem, można negocjować wykonanie części prac przez właściciela albo wybrać lokal, który nie wymaga przebudowy instalacji.

Komfort cieplny

Chłodzenie sprawdza się bilansem zysków ciepła, nie liczbą jednostek pod sufitem

Nowy układ zmienia rozkład ludzi, sprzętu i oświetlenia. Instalacja zaprojektowana pod inny podział może nie utrzymać temperatury w nowych salach.

Co ustalić

Deklarowaną zdolność odbioru zysków ciepła w W/m², temperaturę wewnętrzną utrzymywaną przy założonej temperaturze zewnętrznej oraz liczbę stref regulacji na piętro.

Wartość referencyjna

Dla powierzchni biurowej typowo projektuje się odbiór rzędu kilkudziesięciu W/m² zysków wewnętrznych. Sale konferencyjne i serwerownie wymagają osobnego bilansu.

Sygnał ostrzegawczy

Jedna strefa regulacji na całą kondygnację, brak możliwości dołożenia jednostek, agregat pracujący bez rezerwy przy pełnym wynajęciu budynku.

Zakres podstawowy

Instalacja odpowiada planowanemu układowi

0 złdodatku

Dla biura o powierzchni około 723 m².

+83 tys. zł

115 zł/m² · zakres podwyższony

+155 tys. zł

214 zł/m² · zakres wysoki

Większe wymagania

Więcej stref, jednostek i przebudowy kanałów

+4,4%do budżetu przygotowania

W skrajnym wariancie dla tej samej powierzchni.

Test podczas wizyty

  • Zmierz temperaturę w narożniku południowym i przy rdzeniu w tej samej godzinie. Duża różnica wskazuje na słabe strefowanie.
  • Sprawdź, czy sale konferencyjne mają własne czujniki i sterowniki, czy są podpięte pod strefę open space.
  • Zapytaj o liczbę zgłoszeń serwisowych dotyczących temperatury na tej kondygnacji w ostatnim sezonie.

Zasilanie

Sprawdź moc, rezerwę i sposób rozliczenia, zanim do biura wejdzie sprzęt

W gotowym lokalu gniazdka są widoczne. Przydzielona moc, rezerwa rozdzielni i możliwość jej zwiększenia — już nie.

Co ustalić

Moc przydzieloną powierzchni w W/m², wolne pola w rozdzielni piętrowej, zakres zasilania gwarantowanego i rezerwowego, sposób opomiarowania.

Wartość referencyjna

Nowoczesne budynki deklarują najemcy zwykle rząd kilkudziesięciu W/m² na potrzeby stanowisk, oświetlenia i drobnego sprzętu. Serwerownia, kuchnia i sprzęt specjalistyczny liczone są dodatkowo.

Sygnał ostrzegawczy

Brak wolnych pól w rozdzielni, moc podana bez wskazania, czy obejmuje klimatyzację, brak możliwości zwiększenia mocy przyłączeniowej budynku.

SprawdźDlaczego ma znaczenie
Moc dostępna dla najemcyokreśla, czy istniejąca infrastruktura obsłuży docelowe obciążenie
Rezerwa w rozdzielniachdecyduje, czy nowe obwody powstaną bez przebudowy rozdzielni
Zasilanie gwarantowane i rezerwowekrytyczne dla IT, kontroli dostępu i procesów wymagających ciągłości
Trasy kablowe i podłoga technicznawpływają na swobodę zmiany układu stanowisk w przyszłości
Opomiarowanie i rozliczenieprzekłada się bezpośrednio na koszty eksploatacji
Kompensacja mocy biernejbywa źródłem dopłat, o których najemca dowiaduje się po fakcie

Jeżeli firma ma laboratorium, studio nagraniowe, rozbudowane multimedia albo sprzęt o wysokim poborze, dostępna moc powinna być kryterium wyboru lokalu, a nie tematem do rozwiązania po podpisaniu umowy.

Sala konferencyjna z instalacjami i rozwiązaniami multimedialnymi
Wyposażenie sal spotkań też obciąża instalacje.Ekrany, kamery, sterowanie, zasilanie przy stołach i urządzenia sieciowe muszą być uwzględnione zanim powstanie ostateczny układ.

Światło

Oświetlenie ocenia się natężeniem, olśnieniem i barwą, nie liczbą opraw

Istniejące oprawy mogą wyglądać nowocześnie i mimo to nie spełniać wymagań dla stanowiska pracy po zmianie układu.

Podstawa

PN-EN 12464-1 określa wymagania dla oświetlenia miejsc pracy we wnętrzach. Oddzielne wymagania dotyczą oświetlenia awaryjnego i ewakuacyjnego.

Wartość referencyjna

Stanowisko biurowe i sala konferencyjna: 500 lx. Recepcja: 300 lx. Archiwum: 200 lx. Korytarz: 100 lx. Ograniczenie olśnienia UGR ≤ 19, oddawanie barw Ra ≥ 80.

Sygnał ostrzegawczy

Oprawy dobrane do poprzedniego układu biurek, brak sterowania strefowego, świetlówki bez możliwości wymiany na źródła LED.

Po zmianie podziału pomieszczeń rozkład opraw prawie nigdy nie pasuje idealnie do nowych stanowisk. Pytanie brzmi, czy wystarczy relokacja części opraw w ramach istniejącego sufitu, czy trzeba przeprojektować całą instalację razem ze sterowaniem. To jedna z najczęstszych różnic między wyceną „powierzchni gotowej” a rzeczywistym zakresem prac.

Test podczas wizyty

  • Zmierz natężenie światła na wysokości blatu w kilku punktach, także przy rdzeniu i daleko od okna.
  • Sprawdź, czy istnieje sterowanie strefowe i czujniki obecności, czy oświetlenie włącza się całą kondygnacją.
  • Zobacz, czy oprawy pasują do modułu sufitu, który planujecie zachować.

Dźwięk

Akustyka jest najczęściej pomijanym parametrem i najczęstszym powodem skarg po przeprowadzce

Otwarta przestrzeń, twarde wykończenia i szklane ścianki potrafią zniszczyć komfort pracy w biurze spełniającym wszystkie pozostałe wymagania.

Podstawa

Wymagania dotyczące izolacyjności akustycznej przegród oraz czasu pogłosu i zrozumiałości mowy w pomieszczeniach opisują normy z grupy PN-B-02151.

Wartość referencyjna

Sale spotkań i gabinety: czas pogłosu do około 0,6 s. Ścianki między pokojami rozmów a open space projektuje się zwykle na izolacyjność rzędu 40–45 dB, przy czym decyduje najsłabszy element — drzwi i przejście nad sufitem.

Sygnał ostrzegawczy

Sufit bez chłonności akustycznej, ścianki kończące się na suficie podwieszanym, brak systemu maskowania dźwięku przy dużym open space.

W istniejącym biurze akustykę warto ocenić od razu, bo poprawa po fakcie jest droga i ograniczona. Sufit chłonny, dywan, elementy pochłaniające i poprawne wykonanie ścianek do stropu konstrukcyjnego trzeba przewidzieć w zakresie fit-outu, a nie dokładać po skargach zespołu.

Test podczas wizyty

  • Klaśnij w pustym open space i posłuchaj, jak długo dźwięk wybrzmiewa.
  • Stań po drugiej stronie istniejącej ścianki i sprawdź, czy rozumiesz rozmowę prowadzoną normalnym głosem.
  • Sprawdź, czy istniejące ścianki są doprowadzone do stropu, czy kończą się na suficie podwieszanym.
Plan ewakuacji piętra biurowego podczas uzgodnień projektowych
Nowy układ pomieszczeń musi działać nie tylko funkcjonalnie, ale też formalnie.
Biuro w trakcie prac instalacyjnych i dostosowania systemów technicznych
Zmiany w suficie i przegrodach uruchamiają kolejne branże.

Ochrona przeciwpożarowa

Jedna nowa ściana może uruchomić kilka dodatkowych zakresów

Zmiana podziału biura wpływa na czujki, tryskacze, oddymianie, drogi ewakuacji, a czasem na wymaganą odporność ogniową przegród i przeszkleń.

Powierzchnie biurowe klasyfikuje się zwykle jako kategorię zagrożenia ludzi ZL III. Z tego wynikają wymagania dotyczące wielkości stref pożarowych, długości przejść i dojść ewakuacyjnych, szerokości dróg oraz wyposażenia w urządzenia przeciwpożarowe. Nowy układ pomieszczeń musi się w tych wymaganiach zmieścić — i to jest sprawdzenie, którego nie da się zrobić „na oko”.

Co ustalić

Scenariusz pożarowy budynku, granice stref pożarowych, istniejące długości przejść i dojść, zakres tryskaczy, SSP i DSO na tej kondygnacji.

Wartość referencyjna

Wymagania dla przejść i dojść ewakuacyjnych w kategorii ZL III oraz minimalne szerokości dróg i wyjść wynikają wprost z warunków technicznych i są liczone dla konkretnego układu.

Sygnał ostrzegawczy

Istniejący układ wykorzystujący maksymalne dopuszczalne długości dojść, brak scenariusza pożarowego, zabudowa ograniczająca dostęp do klap i czujek.

ElementCo zmienia nowy podział pomieszczeń
Tryskaczepołożenie głowic względem ścian i sufitów w nowych pomieszczeniach
Czujki pożaroweliczbę, rozmieszczenie i przypisanie do stref dozorowych
Dźwiękowy system ostrzegawczyrozmieszczenie głośników i zrozumiałość komunikatu w zamkniętych pokojach
Oddymianiepodział na strefy dymowe i lokalizację kurtyn
Drogi ewakuacjikierunki, szerokości, oznakowanie, kierunek otwierania drzwi
Przegrody i przeszkleniawymaganą odporność ogniową w określonych miejscach
Dokumentacjauzgodnienia z rzeczoznawcą, odbiory i aktualizację dokumentacji powykonawczej

To zwykle najbardziej kosztotwórcza branża przy zmianie układu. Dla biura około 723 m² rozszerzony zakres zmian w systemach bezpieczeństwa i automatyce podnosi budżet przygotowania o około 233 tys. zł (322 zł/m²). Jeżeli część przeszkleń sal i gabinetów musi dodatkowo spełniać wymagania odporności ogniowej, przy udziale rzędu 20% takich przeszkleń różnica sięga około 494 tys. zł (683 zł/m²).

Korzyść: potwierdzenie wymagań przeciwpożarowych przed umową pozwala odróżnić lokal naprawdę gotowy do adaptacji od takiego, w którym istniejący standard tylko wygląda na gotowy.

Zaplecze IT

Serwerownia zmienia projekt znacznie bardziej niż wynikałoby to z jej metrażu

Liczą się nie szafy, tylko chłodzenie, zasilanie, redundancja, trasy pionowe i dostępność operatorów w budynku.

W biurze dla 75 osób przyjmujemy serwerownię o powierzchni około 6 m², dwie szafy i moc około 5 kW. Jeżeli organizacja potrzebuje pomieszczenia rzędu 10 m², czterech szaf, około 10 kW mocy i mocniejszego chłodzenia, budżet przygotowania tej samej powierzchni rośnie o około 263 tys. zł (364 zł/m²).

Serwerownia bazowa

6m² · 2 szafy · 5 kW

Serwerownia rozbudowana

10m² · 4 szafy · 10 kW

Różnica budżetu

263tys. zł · 364 zł/m²

Dla tej samej powierzchni około 723 m².

Co sprawdzić poza samym pomieszczeniem

ElementDlaczego ma znaczenie
Liczba operatorów w budynkudwa niezależne łącza wymagają dwóch operatorów i najlepiej dwóch dróg wejścia do budynku
Punkt styku i pomieszczenie MMRokreśla długość tras i koszt doprowadzenia łącza do lokalu
Pionowe trasy teletechnicznebrak wolnych przepustów potrafi zablokować cały scenariusz IT
Chłodzenie serwerownimusi działać niezależnie od godzin pracy budynku, często wymaga osobnej jednostki
Zasilanie gwarantowanezakres UPS i agregatu decyduje o ciągłości pracy
Gaszenie i detekcjawymagania mogą wynikać z polityki firmy albo z przepisów dla danego pomieszczenia

Korzyść: wymagania IT warto znać przed wyborem lokalu. Wtedy istniejące trasy, chłodzenie i moc stają się atutem powierzchni, a nie kolejną pozycją w budżecie.

Sterowanie

Ustal, co możesz zmienić sam, a co wymaga ingerencji w system budynku

Automatyka steruje temperaturą, wentylacją, oświetleniem i sygnałami alarmowymi. W wielu budynkach część prac wykonuje wyłącznie wskazany serwis.

To nie jest powód, żeby odrzucać nowoczesny biurowiec. Trzeba jednak wiedzieć, które elementy są wpięte do systemu centralnego, kto może je programować, ile kosztują zmiany i jak długo trwa uruchomienie. Najczęściej dotyczy to regulatorów temperatury, jednostek klimatyzacyjnych, liczników, sterowania oświetleniem i przekazywania sygnałów alarmowych.

Poproś o: zakres sterowania dostępny dla najemcy, listę obowiązkowych serwisantów z podziałem na branże, stawki lub zasady rozliczania ich prac, procedurę wprowadzania zmian w systemie oraz czas potrzebny na odbiór i uruchomienie po fit-oucie.

Lista obowiązkowych serwisantów bywa niedoceniana, a ma bezpośrednie przełożenie na budżet i harmonogram. Jeżeli tryskacze, SSP, DSO i BMS może modyfikować tylko jedna wskazana firma, jej dostępność staje się ścieżką krytyczną całego projektu — niezależnie od tego, jak sprawny jest generalny wykonawca.

Widoczne instalacje w przestrzeni biurowej przed zabudową sufitu
Przestrzeń nad sufitem to jeden z najważniejszych obszarów audytu.Właśnie tam spotykają się wentylacja, instalacje elektryczne, systemy bezpieczeństwa i automatyka.

Przestrzeń techniczna

Wysokość netto i rezerwa nad sufitem decydują o swobodzie przebudowy

W gotowym biurze liczy się nie wygląd sufitu, tylko to, czy da się nad nim poprowadzić nowe kanały bez kolizji.

Wysokość netto

2,70–3,00 m w nowych budynkach

Poniżej 2,60 m rosną trudności z prowadzeniem instalacji i z komfortem sal.

Przestrzeń nad sufitem

350–600 mm typowo

Sprawdź nie samą wysokość, ale wolną rezerwę między istniejącymi instalacjami.

Podłoga podniesiona

100–150 mm typowo

Ułatwia relokację puszek i zmianę układu stanowisk w przyszłości.

Podłoga podniesiona, modułowy sufit i uporządkowane trasy instalacyjne zwykle ułatwiają przebudowę. Gęsta sieć istniejących kanałów, belki o dużej wysokości albo brak dostępu serwisowego mogą ograniczyć możliwość dodania nowych pomieszczeń nawet wtedy, gdy na rzucie wszystko się mieści.

Test podczas wizyty

  • Zdejmij kilka płyt sufitowych w różnych miejscach i zrób zdjęcia przestrzeni nad sufitem, także przy rdzeniu.
  • Zmierz wysokość netto pod najniższą instalacją, nie tylko pod sufitem podwieszanym.
  • Podnieś płytę podłogi technicznej i sprawdź stan tras oraz ilość wolnego miejsca.

Punkty wodne

Kuchnię łatwo narysować, dopóki nie sprawdzi się położenia pionów

Odległość od pionu, spadek kanalizacji i sposób prowadzenia instalacji decydują, czy wybrana lokalizacja kuchni jest w ogóle wykonalna.

Jeżeli istniejąca kuchnia pasuje do programu firmy, jej zachowanie bywa jedną z większych oszczędności w całym projekcie. Jeśli trzeba ją przenieść na drugi koniec powierzchni, rośnie zarówno koszt, jak i ryzyko techniczne. Podobnie wygląda sprawa dodatkowych zlewów, zmywarek, ekspresów podłączonych do wody, pryszniców i punktów w salach.

SprawdźPrzed czym chroni
Położenie pionów wod-kanprzed projektowaniem kuchni w miejscu trudnym do podłączenia
Możliwy spadek kanalizacjiprzed koniecznością podnoszenia podłogi lub stosowania pomp rozdrabniających
Źródło ciepłej wodyprzed dokładaniem podgrzewaczy i osobnego zasilania
Wentylacja i wyciąg kuchniprzed problemem z zapachami w całym biurze
Izolacja akustyczna pionuprzed hałasem w salach sąsiadujących z instalacją
Stan istniejącej zabudowyprzed zakładaniem oszczędności, której nie da się wykorzystać
Biurowa strefa kuchenna i wspólna po zakończeniu realizacji
Gotowa kuchnia bywa jedną z największych realnych oszczędności.
Biuro po poprzednim najemcy przed decyzją o zakresie zmian
Nie wszystko, co już jest w biurze, trzeba usuwać. Najpierw warto sprawdzić, co pasuje.

Faza 4Warunki i decyzja

Co naprawdę dostajesz

Shell & core, Cat A, Cat A+ czy Cat B — nazwa musi mieć załącznik

Ta sama powierzchnia może być przekazana z gotowymi instalacjami albo w stanie wymagającym pełnego zakresu robót bazowych. Różnica bywa większa niż różnica w czynszu.

StandardCo zwykle obejmujeCo zostaje po stronie najemcy
Shell & corekonstrukcja, elewacja, rdzeń, instalacje doprowadzone do granicy lokalupraktycznie całe wykończenie i instalacje wewnątrz powierzchni
Cat Apodłoga techniczna lub wylewka, sufit, oświetlenie, wentylacja i klimatyzacja w układzie otwartym, podstawowa instalacja ppoż.podział pomieszczeń, meble, IT, wykończenia, dostosowanie instalacji do układu
Cat A+gotowa aranżacja o standardowym układzie, często z meblami, przygotowana przez właścicielazwykle tylko dostosowania i wyposażenie specyficzne dla firmy
Cat Bpełna aranżacja pod konkretnego najemcęzakres wynika z ustaleń, a nie ze standardu rynkowego

Dla około 723 m² przejście z powierzchni przygotowanej do standardowej aranżacji do wariantu wymagającego dodatkowych prac bazowych podnosi budżet przygotowania o około 245 tys. zł (339 zł/m²).

Stan przygotowany

Mniej prac bazowych

Budżet skupia się na programie firmy i wyposażeniu.

Większy zakres bazowy

+245tys. zł · 339 zł/m²

Różnica dla około 723 m².

Dlatego w dokumentach najmu powinien znaleźć się jednoznaczny opis stanu przekazania: co dostarcza właściciel, w jakim terminie, w jakim standardzie i w jaki sposób potwierdzany jest odbiór. Zapis „powierzchnia do aranżacji” nie jest opisem stanu przekazania. Osobno trzeba ustalić wymagania dotyczące przywrócenia powierzchni do stanu pierwotnego (w umowach: make good), czyli stanu, do którego lokal ma zostać oddany po zakończeniu najmu — to zobowiązanie potrafi wrócić po latach jako niezaplanowany koszt.

Wartość stanu istniejącego

Nie buduj drugi raz tego, co już działa i pasuje do programu

Największą wartością lokalu po poprzednim najemcy nie jest to, że wygląda na gotowy, tylko ile jego elementów faktycznie odpowiada nowym potrzebom.

Dla tej samej powierzchni około 723 m² sprawdziliśmy modernizację przy różnych poziomach zachowania istniejących elementów. Im więcej ścianek, instalacji, oświetlenia i wyposażenia da się wykorzystać bez kompromisu dla nowej firmy, tym mniejszy budżet wejścia.

Zachowany zakresOszczędność wobec modernizacji bez zachowaniaW przeliczeniu
20%około 132 tys. zł183 zł/m² — część instalacji i wykończenia pozostaje użyteczna
35%około 231 tys. zł320 zł/m² — wartość istniejącego biura staje się wyraźna
50%około 330 tys. zł456 zł/m² — połowa zakresu nie wymaga ponownego wykonania
60%około 396 tys. zł548 zł/m² — dobrze dopasowana aranżacja daje dużą przewagę

Korzyść: przed negocjacją warto policzyć wartość tego, co zostaje. Gotowe ścianki, szklenie czy instalacje nie mają wartości dlatego, że istnieją — mają ją wtedy, gdy pasują do programu nowego najemcy i są w stanie pozwalającym na dalsze użytkowanie.

Nocne prace instalacyjne w biurowcu
Praca nocna bywa wymogiem budynku, a nie wyborem wykonawcy.
Logistyka dostaw podczas realizacji powierzchni biurowej
Windy, awizacje i godziny dostaw wpływają na koszt i tempo realizacji.

Ograniczenia realizacji

Zasady prowadzenia prac trzeba znać, zanim harmonogram zostanie wyceniony

W działającym biurowcu część robót może być dopuszczona tylko nocą albo w weekendy. Dostawy wymagają awizacji, eskorty i rezerwacji windy.

Dla powierzchni około 723 m² przeniesienie uciążliwych prac głównie na godziny nocne podnosi budżet przygotowania o około 118 tys. zł (163 zł/m²). Przy trudnej logistyce i większej liczbie ograniczeń różnica rośnie do około 236 tys. zł (326 zł/m²).

Standardowa logistyka

0zł dodatku

Prace głównie nocą

+118tys. zł · 163 zł/m²

Trudna logistyka

+236tys. zł · 326 zł/m²

Pytanie do zarządcyDlaczego ma znaczenie
W jakich godzinach można prowadzić głośne prace?noce i weekendy zwiększają koszt robocizny i nadzoru
Jak wygląda rezerwacja windy towarowej?ogranicza tempo dostaw i wywozu odpadów
Czy wymagana jest eskorta ekip?zwiększa koszt każdej dostawy i każdego dnia prac
Gdzie można składować materiały?brak miejsca wymusza częstsze, mniejsze dostawy
Jakie są ograniczenia gabarytowe?wpływają na dostawę szkła, mebli i urządzeń
Jakie opłaty i zabezpieczenia są wymagane?kaucje, ochrona, ubezpieczenia i opłaty za prace poza godzinami

Koszt użytkowania

Opłata eksploatacyjna jest częścią oceny technicznej, nie tylko finansowej

To, jak budynek jest utrzymywany i ile to kosztuje, mówi o jego kondycji technicznej równie dużo jak parametry instalacji.

Opłata eksploatacyjna pokrywa utrzymanie części wspólnych, media, ochronę, sprzątanie, serwisy instalacji, ubezpieczenie, zarządzanie i podatki. Rozlicza się ją zwykle zaliczkowo, z rocznym rozliczeniem rzeczywistych kosztów. Trzy elementy warto zbadać przed podpisaniem umowy.

  1. Historia, nie prognoza

    Poproś o budżet i rozliczenie z dwóch ostatnich lat, a nie tylko o stawkę na przyszły rok.

  2. Zakres pozycji

    Sprawdź, czy koszty remontów i wymiany urządzeń są przenoszone na najemców i w jakim zakresie.

  3. Ograniczenie wzrostu

    Negocjowany cap na wzrost opłaty daje przewidywalność w całym okresie najmu.

  4. Media najemcy

    Ustal, co jest opomiarowane osobno i jak rozliczana jest praca instalacji po godzinach.

Sygnał techniczny: szybko rosnąca opłata eksploatacyjna w starszym budynku często oznacza, że instalacje wchodzą w okres kosztownych napraw. To informacja o kondycji obiektu, którą warto zestawić z wiekiem urządzeń i planem inwestycji właściciela.

Efektywność i raportowanie

Certyfikat budynku a rzeczywiste zużycie to dwie różne informacje

Certyfikaty opisują sposób zaprojektowania i zarządzania budynkiem. Świadectwo energetyczne i dane o zużyciu mówią, jak obiekt działa w praktyce.

DokumentCo opisujeO co dopytać
BREEAM / LEEDśrodowiskową jakość budynku i sposób zarządzaniapoziom oceny, rok certyfikacji, czy dotyczy budowy czy eksploatacji
WELLwpływ budynku na zdrowie i komfort użytkownikówzakres certyfikacji i wymagania wobec fit-outu najemcy
Świadectwo charakterystyki energetycznejobliczeniowe zapotrzebowanie na energięwartość wskaźnika i datę wystawienia
Dane o rzeczywistym zużyciufaktyczną efektywność w eksploatacjizużycie na m² w ostatnich latach i dostępność danych dla najemcy
Wymagania fit-outzasady, których musi przestrzegać najemcawymagania materiałowe i dokumentacyjne wynikające z certyfikatu

Jeżeli firma raportuje dane środowiskowe, dostęp do zużycia mediów i wymagania certyfikacyjne budynku przestają być dodatkiem do oferty, a stają się warunkiem wykonalnym albo niewykonalnym. Warto ustalić to na etapie krótkiej listy, bo część budynków nie udostępnia danych zużycia w podziale na najemców.

Porównanie ofert i kosztów przygotowania powierzchni biurowej
Najtańszy lokal nie zawsze daje najniższy budżet wejścia.Porównanie ma sens dopiero wtedy, gdy dla każdej powierzchni znamy ten sam program i rzeczywisty zakres zmian.

Autorskie dane kosztowe

Które ustalenia techniczne najmocniej przesuwają budżet przygotowania biura

Ta sekcja nie jest cennikiem. Pokazuje, na których parametrach warto skupić uwagę w pierwszej kolejności, bo różnica między ich wariantami jest największa.

Poniższe wartości pokazują wpływ pojedynczych ustaleń na pełny budżet przygotowania tego samego biura w standardzie Eco Flow: około 723 m², 75 osób, wyposażenie do rozpoczęcia pracy. Wartości w zł/m² pozwalają odnieść je do innego metrażu.

  1. Część przeszkleń z wymaganą odpornością ogniową

    +494 tys. zł683 zł/m² · największa różnica w zestawieniu

  2. Rozbudowana serwerownia i większe chłodzenie

    +263 tys. zł364 zł/m²

  3. Powierzchnia wymagająca dodatkowych prac bazowych

    +245 tys. zł339 zł/m²

  4. Trudna logistyka realizacji

    +236 tys. zł326 zł/m²

  5. Większy zakres systemów bezpieczeństwa i automatyki

    +233 tys. zł322 zł/m²

  6. Wysokie wymagania wentylacji i klimatyzacji

    +155 tys. zł214 zł/m²

  7. Prace prowadzone głównie nocą

    +118 tys. zł163 zł/m²

  8. Podwyższony zakres wentylacji i klimatyzacji

    +83 tys. zł115 zł/m²

Biuro dla 75 osób · około 723 m² · standard Eco Flow · pełne przygotowanie do pracy. Rzeczywisty koszt zależy od zakresu i warunków konkretnego budynku.

Najważniejsze: tych kosztów nie trzeba automatycznie przyjmować po stronie najemcy. Rozpoznane przed podpisaniem umowy, mogą wpłynąć na wybór lokalu, zakres prac właściciela, wysokość wkładu w przygotowanie powierzchni albo na warunki komercyjne.

Do zamknięcia przed podpisaniem

Checklista audytu technicznego biura

Nie każdy punkt wymaga rozbudowanego raportu. Każdy powinien mieć odpowiedź, właściciela tematu albo termin potwierdzenia.

Powierzchnia i geometria

  • □ standard i data pomiaru powierzchni
  • □ współczynnik części wspólnych
  • □ rzut w skali z siatką słupów
  • □ moduł elewacji i głębokość traktu
  • □ obciążenie użytkowe stropu
  • □ chłonność sprawdzona na rzucie

Wentylacja i chłodzenie

  • □ projektowa liczba osób
  • □ strumień powietrza na osobę
  • □ liczba stref regulacji
  • □ obsługa sal o dużej frekwencji
  • □ chłodzenie pomieszczeń IT
  • □ praca instalacji poza godzinami
  • □ wiek i historia serwisowa urządzeń

Elektryka, oświetlenie, IT

  • □ moc dostępna dla powierzchni
  • □ wolne pola w rozdzielni
  • □ zakres zasilania gwarantowanego
  • □ natężenie oświetlenia i UGR
  • □ trasy kablowe i podłoga techniczna
  • □ operatorzy telekomunikacyjni i punkt styku
  • □ parametry serwerowni

Bezpieczeństwo i akustyka

  • □ scenariusz pożarowy i granice stref
  • □ długości przejść i dojść ewakuacyjnych
  • □ zakres tryskaczy, SSP i DSO
  • □ wymagania dla przegród i przeszkleń
  • □ czas pogłosu i izolacyjność ścianek
  • □ procedura uzgodnień i odbiorów

Stan istniejący

  • □ elementy możliwe do zachowania
  • □ stan ścianek, szklenia i drzwi
  • □ wysokość netto i rezerwa nad sufitem
  • □ kuchnia, piony i punkty wodne
  • □ oświetlenie i sterowanie
  • □ dokumentacja powykonawcza

Budynek, umowa, realizacja

  • □ opis stanu przekazania w załączniku
  • □ zakres i termin prac właściciela
  • □ wytyczne fit-out zarządcy
  • □ lista obowiązkowych serwisantów
  • □ godziny prac i zasady dostaw
  • □ opłata eksploatacyjna i jej historia
  • □ przywrócenie powierzchni po najmie (make good)

Osiem pytań, które muszą być zamknięte przed podpisaniem

1. Czy program firmy mieści się na rzeczywistym rzucie? 2. Dla ilu osób zaprojektowano wentylację na tej kondygnacji? 3. Jaka moc jest przydzielona powierzchni i ile zostało rezerwy? 4. Jakie zmiany w systemach bezpieczeństwa wymusza nowy układ? 5. Co dokładnie przekazuje właściciel i w jakim terminie? 6. Co z istniejącej aranżacji da się wykorzystać? 7. Jakie ograniczenia narzuca budynek na prowadzenie prac? 8. Jaki jest pełny budżet doprowadzenia biura do gotowości?

Decyzja

Kiedy problem techniczny jest tematem negocjacji, a kiedy powodem do odrzucenia lokalu

Nie każda wada techniczna jest zła. Zła jest wada, której kosztu, terminu ani odpowiedzialności nie da się zamknąć przed decyzją.

SytuacjaCo zrobić
Problem ma jasny koszt i rozwiązanieuwzględnić go w budżecie i w negocjacjach warunków
Właściciel może wykonać pracę przed przekazaniemwpisać zakres, termin i warunek odbioru do dokumentów najmu
Problem ogranicza program, ale układ da się zmienićsprawdzić, czy kompromis jest akceptowalny dla organizacji
Brakuje potwierdzenia kluczowego parametrunie zamykać negocjacji bez danych albo bez warunku zabezpieczającego
Nie da się zapewnić wymaganej mocy lub wentylacjirozważyć odrzucenie powierzchni
Układ nie mieści się w wymaganiach ewakuacyjnychodrzucić lokal albo zmienić program, jeśli to możliwe
Harmonogram techniczny nie mieści się przed przeprowadzkąporównać koszt opóźnienia z alternatywnym lokalem

Prosta zasada: dobry lokal nie musi być technicznie idealny. Musi być przewidywalny. Jeżeli wiadomo, co trzeba zmienić, ile to kosztuje i kto za to odpowiada, decyzję da się podjąć świadomie.

Terminologia

Słowniczek pojęć z procesu najmu i przygotowania biura

Większość nieporozumień między najemcą a właścicielem bierze się z różnego rozumienia tych samych określeń.

Shell and core (stan surowy zamknięty)
Stan, w którym budynek ma konstrukcję, elewację i rdzeń, a instalacje doprowadzone są do granicy lokalu. Całe wykończenie powierzchni jest po stronie najemcy.
Cat A
Powierzchnia wykończona w standardzie otwartym: podłoga, sufit, oświetlenie, wentylacja i klimatyzacja bez podziału na pomieszczenia.
Cat A+
Gotowa aranżacja przygotowana przez właściciela, często z meblami, do wynajęcia bez własnego fit-outu.
Cat B
Pełna aranżacja wykonana pod konkretnego najemcę i jego program funkcjonalny.
Fit-out (przygotowanie powierzchni)
Całość prac projektowych i wykonawczych doprowadzających powierzchnię do stanu używalności zgodnego z potrzebami najemcy.
Test fit (sprawdzenie chłonności na rzucie)
Wstępny układ funkcjonalny wykonany na rzucie konkretnego lokalu, sprawdzający, czy program firmy się w nim mieści.
Chłonność powierzchni
Liczba stanowisk i pomieszczeń, które realnie mieszczą się na danej powierzchni przy zachowaniu wymaganych standardów.
Współczynnik części wspólnych (add-on factor)
Wskaźnik powierzchni wspólnych doliczany do powierzchni lokalu, składający się na powierzchnię rozliczaną w umowie.
BOMA / IPMS
Międzynarodowe standardy pomiaru powierzchni budynków, różniące się sposobem traktowania ścian, słupów i części wspólnych.
Opłata eksploatacyjna (service charge)
Opłata pokrywająca koszty utrzymania budynku, rozliczana zwykle zaliczkowo z rocznym rozliczeniem.
Wkład właściciela w przygotowanie powierzchni (fit-out contribution)
Kwota, którą właściciel przeznacza na przygotowanie lokalu do pracy, jeden z podstawowych elementów negocjacji.
Okres bezczynszowy (rent free)
Okres zwolnienia z czynszu, często wykorzystywany na czas realizacji prac aranżacyjnych.
Przywrócenie powierzchni (make good)
Zobowiązanie najemcy do przywrócenia lokalu do uzgodnionego stanu po zakończeniu najmu.
SSP
System sygnalizacji pożarowej: czujki, centrala i urządzenia wykrywające pożar.
DSO
Dźwiękowy system ostrzegawczy, przekazujący komunikaty głosowe podczas ewakuacji.
Strefa pożarowa
Wydzielona część budynku oddzielona elementami o określonej odporności ogniowej, dla której obowiązują odrębne wymagania.
Przejście ewakuacyjne
Droga od najdalszego miejsca w pomieszczeniu do wyjścia z tego pomieszczenia na drogę ewakuacyjną.
Dojście ewakuacyjne
Droga od wyjścia z pomieszczenia do wyjścia z budynku lub do innej strefy pożarowej.
BMS
System zarządzania budynkiem sterujący instalacjami: wentylacją, chłodzeniem, oświetleniem, licznikami i alarmami.
MMR
Pomieszczenie styku z operatorami telekomunikacyjnymi, punkt wejścia łączy do budynku.
UGR
Wskaźnik ograniczenia olśnienia przykrego od opraw oświetleniowych; im niższy, tym większy komfort wzrokowy.
Czas pogłosu
Czas zanikania dźwięku w pomieszczeniu; podstawowy parametr oceny akustyki wnętrza.
Dokumentacja powykonawcza
Zestaw rysunków i opisów odzwierciedlających rzeczywiste wykonanie instalacji po zakończeniu prac.
Wytyczne fit-out
Dokument zarządcy określający zasady projektowania, uzgadniania i prowadzenia prac w budynku.

Pytania i odpowiedzi

Najczęstsze pytania o sprawdzenie biura przed wynajęciem

Co sprawdzić w biurze przed wynajęciem?

Geometrię i chłonność powierzchni, sposób pomiaru metrażu, obciążenie stropu, parametry wentylacji i chłodzenia, dostępną moc elektryczną, oświetlenie, akustykę, wymagania przeciwpożarowe, infrastrukturę teletechniczną i serwerownię, automatykę budynku, punkty wodne, stan przekazania, zasady prowadzenia prac oraz historię opłaty eksploatacyjnej.

Ile metrów kwadratowych biura potrzeba na jedną osobę?

W praktyce pełny program biurowy mieści się zwykle w przedziale 8–12 m² na osobę, licząc stanowiska, sale spotkań, gabinety, kuchnię, komunikację i zaplecze. Dla 75 osób program zajmuje około 723 m², czyli 9,6 m² na osobę. Sama liczba biurek jest złym punktem odniesienia.

Ile powietrza na osobę powinno być w biurze?

Przepisy przewidują minimum 20 m³/h świeżego powietrza na osobę w pomieszczeniach przeznaczonych na stały pobyt ludzi. Nowoczesne biurowce deklarują zwykle 30–35 m³/h na osobę przy projektowym obłożeniu rzędu jednej osoby na 8–10 m². Kluczowe jest sprawdzenie, dla ilu osób zaprojektowano instalację na danej kondygnacji.

Jakie natężenie oświetlenia jest wymagane na stanowisku biurowym?

Dla stanowiska pracy biurowej i sal konferencyjnych przyjmuje się 500 lx, dla recepcji 300 lx, dla korytarzy 100 lx. Istotne są też ograniczenie olśnienia na poziomie UGR nie wyższym niż 19 oraz oddawanie barw Ra co najmniej 80.

Jakie obciążenie przenosi strop w budynku biurowym?

Dla powierzchni biurowych deklaruje się zwykle 2,5–3,0 kN/m² obciążenia użytkowego oraz około 1,0 kN/m² rezerwy na ścianki działowe. Archiwa, regały przesuwne i serwerownie wymagają wskazania konkretnych stref przez konstruktora budynku.

Czym różni się Cat A od Cat A+ i shell & core?

Shell & core to stan surowy z instalacjami doprowadzonymi do granicy lokalu. Cat A to powierzchnia wykończona w układzie otwartym, z podłogą, sufitem, oświetleniem i klimatyzacją. Cat A+ to gotowa aranżacja przygotowana przez właściciela, często z meblami, pozwalająca wprowadzić się bez własnego fit-outu.

Dlaczego powierzchnia w umowie różni się od powierzchni użytkowej?

Bo do powierzchni lokalu dolicza się udział w częściach wspólnych budynku. Ten współczynnik mieści się na rynku zwykle w przedziale 3–8%. Warto sprawdzić, według jakiego standardu wykonano pomiar i kiedy, oraz poprosić o certyfikat pomiaru.

Czy wystarczy obejrzeć biuro z architektem?

Oględziny są dobrym początkiem, ale przy większej powierzchni nie zastępują danych technicznych. Części ryzyk nie da się ocenić wzrokowo: wydajności wentylacji, dostępnej mocy, zasad automatyki, wymagań przeciwpożarowych czy ograniczeń narzucanych przez zarządcę.

Czy gotowe biuro po poprzednim najemcy zawsze jest tańsze?

Nie. Jest tańsze wtedy, gdy istniejące ścianki, instalacje, oświetlenie i kuchnia pasują do nowego programu i są w dobrym stanie. Przy zachowaniu 50–60% użytecznego zakresu oszczędność w naszym przypadku referencyjnym wynosi około 330–396 tys. zł. Jeśli większość trzeba demontować, „gotowy” lokal generuje dodatkowe koszty.

Co powinien zawierać opis stanu przekazania?

Powinien jednoznacznie określać, jakie elementy są wykonane i sprawne w dniu przekazania, które prace wykonuje właściciel i w jakim terminie, jakie instalacje i jakie parametry są dostępne, jakie dokumenty zostaną przekazane oraz jakie warunki trzeba spełnić przed rozpoczęciem prac najemcy.

Czy prace nocne naprawdę dużo zmieniają w budżecie?

Tak. Przy powierzchni około 723 m² przeniesienie uciążliwych prac głównie na godziny nocne zwiększa budżet przygotowania o około 118 tys. zł, czyli 163 zł/m². Przy dodatkowych ograniczeniach logistycznych różnica rośnie do około 236 tys. zł.

Kiedy wykonać dokładny audyt techniczny lokalu?

Najpóźniej wtedy, gdy lokal trafia na krótką listę i firma rozważa podpisanie warunków najmu. Im większa powierzchnia, bardziej wymagający program i bardziej złożona infrastruktura, tym większa wartość dokładnego sprawdzenia przed zamknięciem negocjacji.

Czy audyt techniczny zastępuje projekt biura?

Nie. Audyt odpowiada na pytanie, czy powierzchnia jest dobrym punktem wyjścia i jakie ma ograniczenia. Projekt rozwija później konkretny układ, rozwiązania techniczne, materiały i dokumentację potrzebną do realizacji oraz uzgodnień.

Co zrobić, jeśli właściciel nie ma pełnej dokumentacji?

Brak dokumentacji nie musi kończyć rozmów, ale trzeba ustalić sposób potwierdzenia brakujących danych. Może to być inwentaryzacja, pomiary, informacje od serwisów budynku albo zapis zobowiązujący właściciela do dostarczenia określonych parametrów przed przekazaniem lokalu.

Podsumowanie

Dobrego biura nie poznaje się po wykończeniu, tylko po przewidywalności

Po podpisaniu umowy problem techniczny staje się zadaniem do rozwiązania. Przed podpisaniem może być jeszcze argumentem w negocjacjach albo powodem do wyboru lepszego lokalu.

Dla firmy zatrudniającej 75 osób około 723 m² bywa bardzo dobrym punktem wyjścia, ale sam metraż nie mówi nic o jakości powierzchni. Sposób pomiaru, moduł elewacji, nośność stropu, projektowa liczba osób w wentylacji, dostępna moc, wymagania przeciwpożarowe i zasady budynku potrafią przesunąć budżet o dziesiątki lub setki tysięcy złotych.

Największą wartość daje więc nie znalezienie lokalu bez wad, lecz znalezienie lokalu, którego ograniczenia są znane, policzone i zamknięte w decyzji. Wtedy czynsz, wkład właściciela, opłata eksploatacyjna i koszt przygotowania dają się porównać na wspólnej podstawie.

program firmydokumentygeometriainstalacjebezpieczeństwostan przekazaniabudżetwarunki najmudecyzja

Narzędzia

Zweryfikuj metraż, zakres zmian i budżet dla konkretnego lokalu

Im wcześniej znasz ograniczenia powierzchni, tym łatwiej porównać ją z alternatywami i zamknąć właściwe warunki w negocjacjach.

Autorka artykułu i wyliczeń

Sylwia Tchórzewska-Makowska

Współwłaścicielka Ecoffices. Magister inżynier budownictwa. Od ponad 25 lat projektuje i realizuje wnętrza biurowe, prowadzi prace wykonawcze i ocenia techniczny stan powierzchni przed najmem i modernizacją.

Ostatnia aktualizacja: 8 września 2026

CzytaszCzym jest audyt techniczny biura

Następny krok

Zamień wiedzę z artykułu w konkretne liczby dla Twojego biura.

Sprawdź koszt fit-outu, całkowity koszt najmu albo chłonność powierzchni. Zamiast zgadywać budżet, przejdź od lektury do realnego scenariusza inwestycji.

JAK MOŻEMY
CI POMÓC?

Jesteśmy sprawdzonymi partnerami w realizacji fit-out biur. Nasza firma specjalizuje się w tworzeniu nowoczesnych, funkcjonalnych i inspirujących przestrzeni biurowych, które odzwierciedlają unikalny charakter Twojej firmy.
